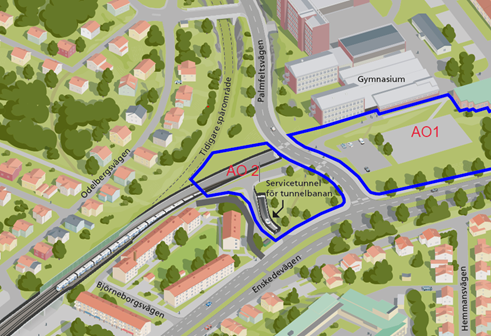

På varje sida om Palmfeltsvägen finns nu ett arbetsområde. Här följer en preliminär tidplan för vad som ska ske inom dessa.

Arbetsområde 1
Arbeten kommer mestadels ske innanför den befintliga sponten, cirka 8 meter under markytan. Här påbörjas i närtid betongarbeten för betongtunnlar. Arbetena inkluderar fyllning för grundläggning, formning, armering och gjutning och beräknas pågå minst året ut.
Allt eftersom betongarbetena färdigställs kommer även utrymmet att börja återfyllas med massor. Detta arbete planeras att påbörjas nästa vår, år 2025, och pågå året ut.
Arbetsområde 2
Under våren fortsätter vi att färdigställa sponten. Arbetet inkluderar fortsatt borrning i berg samt förstärkning, svetsning av stålbalkar, borrning och installation av förankringar. Planen är att färdigställa dessa arbeten under våren/sommaren.
Under våren planeras även att borra, täta och spränga berg. När bergsprängningarna är färdigställda, preliminärt i sommar, vidtar betongarbeten. Detta inkluderar fyllning för grundläggning, borrning av bottenstag, formning, armering och gjutning och planeras pågå till och med år 2025. När betongarbetena har färdigställts, år 2026, fortsätter avslutande markarbeten.
Bullerdämpade borriggar kommer att kunna användas där ljudnivåer beräknas kunna sänkas med upp till 10 dBA från de beräknade (ej dämpade) ljudnivåerna. Där det lokalt inte går att komma åt med bullerdämpad borrigg på grund av utrymmesskäl används en mindre borrigg tillsammans med bullermattor. I övrigt förekommer bland annat grävmaskiner, hjullastare, sågmaskiner, betongbilar och dieselvärmare i arbetet.
Arbetstider
Bullrande arbeten som riskerar att överskrida riktvärdena, så som borrning från markyta, rensning av berg och bergsprängning, begränsas till helgfri måndag – fredag mellan kl. 7-19.
Övriga arbeten utförs också till största delen helgfri måndag – fredag mellan kl. 7-19, men där riktvärden enligt bullerutredning även innehålls kl. 19-22 samt dagtid lördag, söndag och helgdag, kan dessa arbeten också komma att utföras under dessa tider.
Uppdateringar om hur arbetet framskrider sker framöver genom sms.
Har du frågor? Hör av dig till nyatunnelbanan.fut@regionstockholm.se
Undrar du något?
Skriv till SL Kundtjänst eller ring på 08-600 10 00.
Aviseringar
- Aktuellt 2025-03-21
Färdigsprängt vid spårområdet
- Aktuellt 2025-02-14
Borrning för grundvattenrör på Odelbergsvägen
- Aktuellt 2025-02-04
Blå linjes tunnlar utsprängda - så fortsätter arbetet i Söderort
- Aktuellt 2025-01-27
Borrning för grundvattenrör Björneborgsvägen
- Aktuellt 2024-12-17
Arbeten jul och nyår Sockenplan/Slakthusområdet
- Aktuellt 2024-11-29
Sprängstart Björneborgsvägen/Enskedevägen
- Aktuellt 2024-11-14
Ändrade hållplatslägen för nattbussar på Gullmarsplan 23-24/11
- Aktuellt 2024-10-31
Framdriftskartan för november är uppdaterad
- Aktuellt 2024-10-30
Svar på många frågor
- Aktuellt 2024-10-02
Framdriftskartan för oktober är uppdaterad
- Aktuellt 2024-10-01
Test av framtida spontvägg
- Aktuellt 2024-09-16
En av tre tunnlar klara
- Aktuellt 2024-09-06
Aktuellt vid Sockenplan
- Aktuellt 2024-09-06
Borrning dagtid
- Aktuellt 2024-09-02
Framdriftskartan för september är uppdaterad
- Aktuellt 2024-08-27
Tunnelsprängningar snart klara
- Aktuellt 2024-06-28
Förlängd avstängning Palmfeltsvägen
- Aktuellt 2024-06-18
Sommarens arbeten vid Sockenplan
- Aktuellt 2024-06-04
Framdriftskartan för juni är uppdaterad
- Aktuellt 2024-05-24
Trafikavstängning Palmfeltsvägen 29/5 - 28/6
- Aktuellt 2024-03-28
Aktuellt vid Sockenplan april
- Aktuellt 2024-03-20
Arbeten i påsk Sockenplan
- Aktuellt 2024-03-05
Framdriftskartan för april uppdaterad
- Aktuellt 2024-02-09
Aktuella tunnelsprängningar
- Aktuellt 2024-02-01
Enstaka sprängningar vid Enskedevägen
- Aktuellt 2023-12-18
Arbeten jul och nyår
- Aktuellt 2023-12-01
Fråga 5 - en av de vanligaste frågorna om Blå linje till Söderort
- Aktuellt 2023-11-29
Spontning startar vid Björneborgsvägen/Palmfeltsvägen
- Aktuellt 2023-11-16
Begränsad framkomlighet Palmfeltsvägen 20-24/11
- Aktuellt 2023-11-03
Fråga 4 - en av de vanligaste frågorna om Blå linje till Söderort
- Aktuellt 2023-11-03
Därför stängslar vi in våra arbetsplatser
- Aktuellt 2023-11-02
Framdriftskartan för november är uppdaterad
- Aktuellt 2023-10-31
Nattarbete 1-2/11
- Aktuellt 2023-10-25
Sprängningar ovan och under jord
- Aktuellt 2023-10-18
Fråga 3 - en av de vanligaste frågorna om Blå linje till Söderort
- Aktuellt 2023-10-16
Höstens arbeten
- Aktuellt 2023-09-27
Fråga 2 - en av de vanligaste frågorna om Blå linje till Söderort
- Aktuellt 2023-09-14
Fråga 1 - en av de vanligaste frågorna om Blå linje till Söderort
- Aktuellt 2023-09-13
De vanligaste frågorna om Blå linje till Söderort
- Aktuellt 2023-08-08
Nattarbeten i september vid Sockenplan
- Aktuellt 2023-08-08
Flera aktörer arbetar med störande arbeten
- Aktuellt 2023-06-21
Arbeten i sommar
- Aktuellt 2023-06-12
Installation av grundvattenrör
- Aktuellt 2023-05-24
Sprängningar återupptas
- Aktuellt 2023-05-15
Den nya konsten
- Aktuellt 2023-05-09
Nästa etapp arbeten
- Aktuellt 2023-05-08
SL utför arbete i spårområdet vid Björneborgsvägen
- Aktuellt 2023-05-05
Framtidens Sockenplan
- Aktuellt 2023-05-05
Högtryck på Gullmarsplan
- Aktuellt 2023-02-20
Presentation från informationsmöte 14 mars
- Aktuellt 2022-12-19
Har du frågor om störningar, skador eller vill veta vad vi gör i ditt område?
- Aktuellt 2022-12-16
Pågående och kommande arbeten 2023
- Aktuellt 2022-02-07
Sms innan vi spränger
