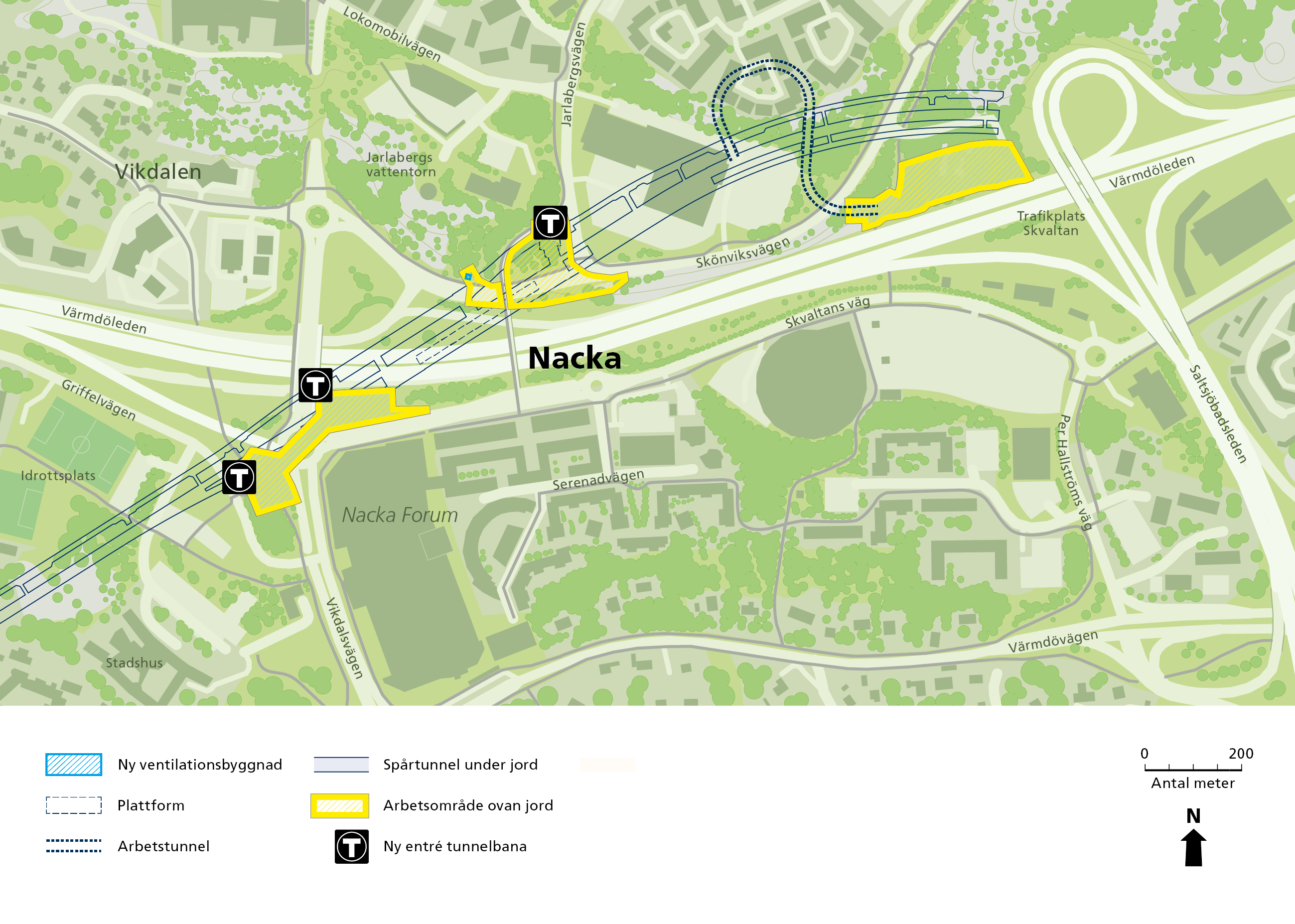

Arbeten vid Vikdalsvägen och i Jarlaberg
Station Nacka byggs i Centrala Nacka med entréer i Jarlaberg, på Vikdalsbron och i framtida stadsparken. Nu pågår arbete med biljetthallar i Jarlaberg och vid Vikdalsbron utanför Nacka Forum. År 2030 öppnar station Nacka på Blå linje.

Tunnelarbeten
I tunnlarna pågår installationer, betongarbeten, markarbeten och VA-arbeten.
Bergborrning och andra stomljudsalstrande arbeten i tunnlarna kan förekomma på helgfria vardagar klockan 07–22 och på lördagar klockan 09–17. Där tunnlarna ligger långt ifrån bostäder kan stomljudsalstrande arbete göras dygnet runt.
Arbeten ovan jord
Vid de kommande entréerna vid Vikdalsbron, Stadsparken och i Jarlaberg pågår betongarbete ovan jord. Betongarbetet omfattar armering, formbygge och gjutning, samt montering av prefabricerade betongelement. Betongen utgör stommen i biljetthallar, rulltrappsschakt och hisschakt. Parallellt med betongarbetet pågår olika sorters markarbeten på arbetsområdet.
Arbete ovan jord vid station Nackas framtida entréer görs alla dagar i veckan, även lördag och söndag, klockan 07–19.
Vilka tider får ni jobba?
Vi arbetar dygnet runt, alla dagar i veckan, men med olika arbetsmoment. Arbete får utföras dygnet runt så länge bullerriktvärden inte överskrids. Bullerriktvärden för tunnelbanans utbyggnad regleras i en miljödom från mark- och miljödomstolen vid Nacka tingsrätt.
Vissa arbetsmoment går inte att utföra utan att riktvärden för buller överskrids. I de fallen ansöker vi om utökat tillstånd från kommunens miljöenhet.
Tidplan station Nacka
Nu pågår installationer, betongarbeten, markarbeten och VA-arbeten i tunnlar och vid biljetthallarna. Därefter ska alla byggnader och tillhörande konstruktioner byggas klart, både ovan och under jord. Spår, el och olika tekniska system ska installeras och testas innan tunnelbanan kan tas i drift. Trafikstart är planerad till år 2030.
• Sprängningar ovan jord och i tunnlar: 2021–2024
• Betongarbeten i biljetthallar och tunnlar: 2023–2026
• Byggarbeten och installationer: 2025–2027
• Bana, el, signalsystem och telesystem: 2027–2028
• Testkörning, system- och tekniktester: 2028–2030
• Trafikstart Blå linje till Nacka: 2030
Pågående arbete med station Nacka utförs av Skanska på uppdrag av Region Stockholm.
